Rozpoczyna się budowa II części łącznika brzeskiego

Od symbolicznego wbicia łopaty w poniedziałek 26 września 2022 r. rozpoczyna się budowa dwujezdniowej drogi klasy GP tzw. II części łącznika brzeskiego, w ciągu drogi krajowej nr 75. To jednocześnie pierwszy budowany odcinek nowej dwujezdniowej DK75 Brzesko – Nowy Sącz, nazywanej także Sądeczanką. Dalszy przebieg tej drogi jest na etapie procedury uzyskiwania decyzji środowiskowej (DŚU).

Rozpoczyna się budowa II części łącznika brzeskiego
Rozpoczyna się budowa II części łącznika brzeskiego.

Wykonawca II części łącznika brzeskiego, w ciągu drogi krajowej nr 75 przystąpił do wytyczenia geodezyjnego drogi i przygotowania terenu do budowy. Rozpoczną też prace archeolodzy, którzy mają wskazane przez konserwatora zabytków stanowiska do przebadania.


Przebieg drogi

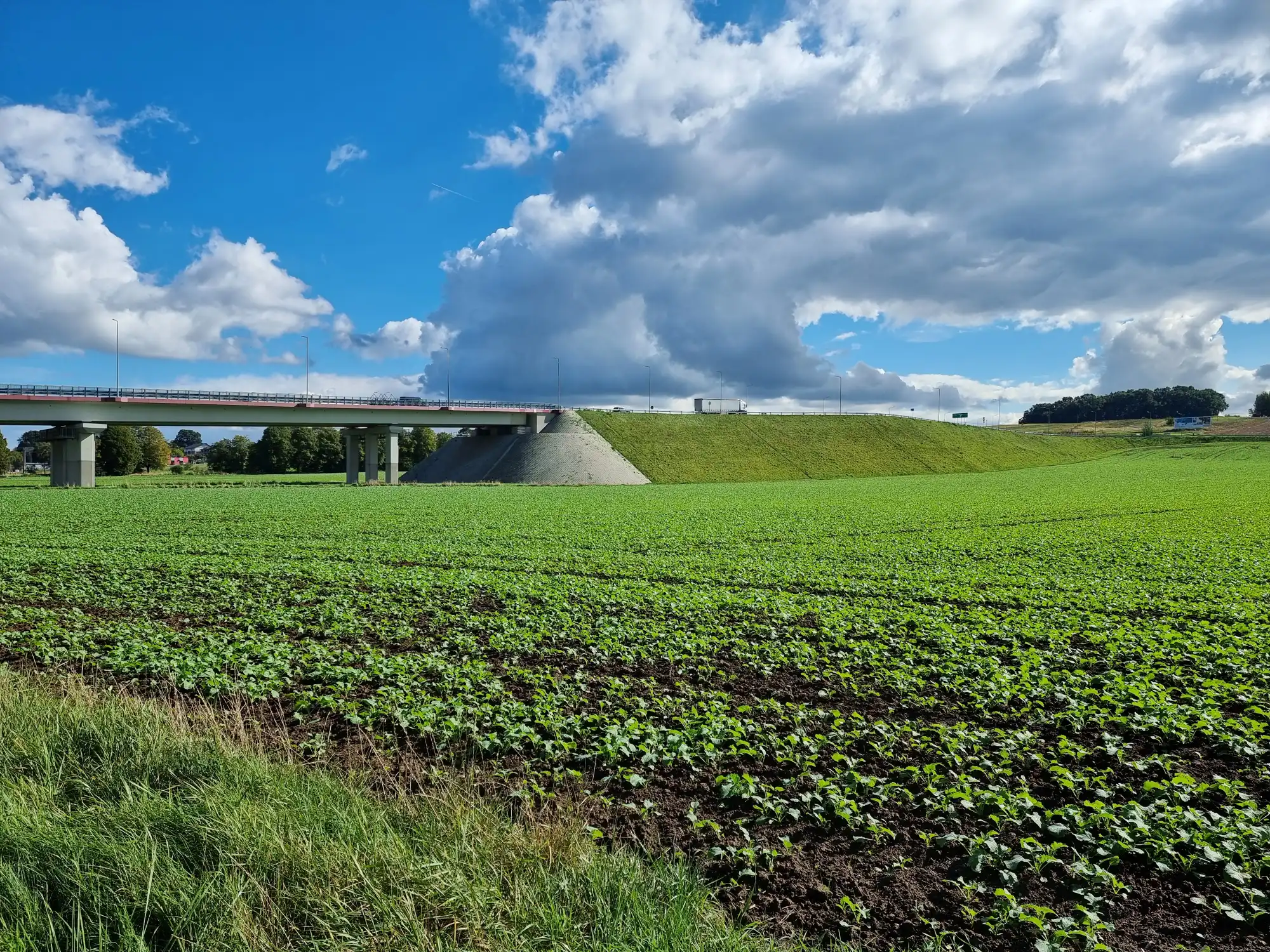

Trasa rozpocznie się od zrealizowanego już i oddanego do ruch w 2016 r. I etapu łącznika, który przebiega od węzła Brzesko na A4 do DK94. Będzie miała długość ok. 3 km. Nowa droga od strony zachodniej ominie miasto wyprowadzając tym samym ruch tranzytowy z Brzeska w kierunku Nowego Sącza.


Początkowo odcinek ten planowany był jako droga jednojezdniowa, jednak analiza i prognoza ruchu przeprowadzone w ramach studium techniczno-ekonomiczno-środowiskowego wykazały, że taki przekrój może się okazać niewystarczający. Na odcinku DK75 w rejonie Brzeska , szczególnie w godzinach szczytu, wyczerpała się przepustowość z uwagi na liczne zakłady i sklepy komercyjne, sygnalizacje świetlne oraz nakładanie się ruchu miejskiego na tranzytowy. Według danych Generalnego Pomiaru Ruchu 2020/21 na odcinku DK75 przez Brzesko w kierunku Nowego Sącza przejeżdża średnio 20,4 tys. pojazdów na dobę.


Inwestycja na dzisiaj i na przyszłość

Minister infrastruktury Andrzej Adamczyk zatwierdził aneks do programu inwestycji dla budowy drogi krajowej nr 75 na odcinku Brzesko – Nowy Sącz, zgodnie z którym także pierwszy jej odcinek czyli II część łącznika brzeskiego powstanie jako droga dwujezdniowa ruchu przyspieszonego (klasy GP).


Inwestycja obejmuje: budowę drogi głównej ruch przyspieszonego, łącznic, dodatkowych jezdni, zlokalizowanych w pasie drogi głównej, a także budowę lub przebudowę infrastruktury dla pieszych i rowerzystów. Powstaną obiekty inżynierskie i system odwodnienia terenu, w tym urządzenia odwadniające korpus drogowy: rowy drogowe, kanalizacja deszczowa, urządzenia podczyszczające, zbiorniki retencyjne i retencyjno-infiltracyjne. Przebudowane zostaną: istniejące drogi i skrzyżowania, urządzenia teletechniczne i energetyczne, sieci wodociągowe, sieci gazowe, urządzenia melioracyjne i hydrologiczne oraz urządzenia kolejowe. Na długości ponad 400 m przełożone będzie koryto rzeki Uszwicy. Przewidziano także: zabezpieczenia akustyczne, przepusty ekologiczne wraz z ogrodzeniem ochronno -- naprowadzającym, zieleń i ogrodzenie drogi głównej. Wybudowane zostaną: dwa mosty nad rzeką Uszwicą, wiadukt nad ul. Pomianowską w Brzesku oraz przejścia dla zwierząt.


Kalendarium

4 maja 2017 r. - zawarta została umowa na przygotowanie STEŚ z uzyskaniem decyzji środowiskowej

4 marca 2020 r. - decyzja środowiskowa stała się ostateczna

2 lipca 2020 r. - ogłoszono przetarg na zaprojektowanie i budowę drogi

28 sierpnia 2020 r. - otwarto oferty przetargowe

30 października 2020 r. - wybrano najkorzystniejszą ofertę

23 listopada 2020 r. – podpisana została umowa na projekt i budowę

14 września 2022 r. – Wojewoda Małopolski wydał zezwolenie na realizację (ZRID)


Koszt inwestycji wynosi 98,3 mln zł. Zakończenie budowy planowane jest w 2024 r.


Źródło: GDDKiA
