Zaczyna się kolejny etap prac przy osuwisku w Kasinie Wielkiej

Zakończono palowanie osuwiska w Kasinie Wielkiej na drodze krajowej nr 28. Zaczyna się kolejny etap – budowa żelbetowego rusztu. Potrwa on ok. miesiąc.

Zaczyna się kolejny etap prac przy osuwisku w Kasinie Wielkiej

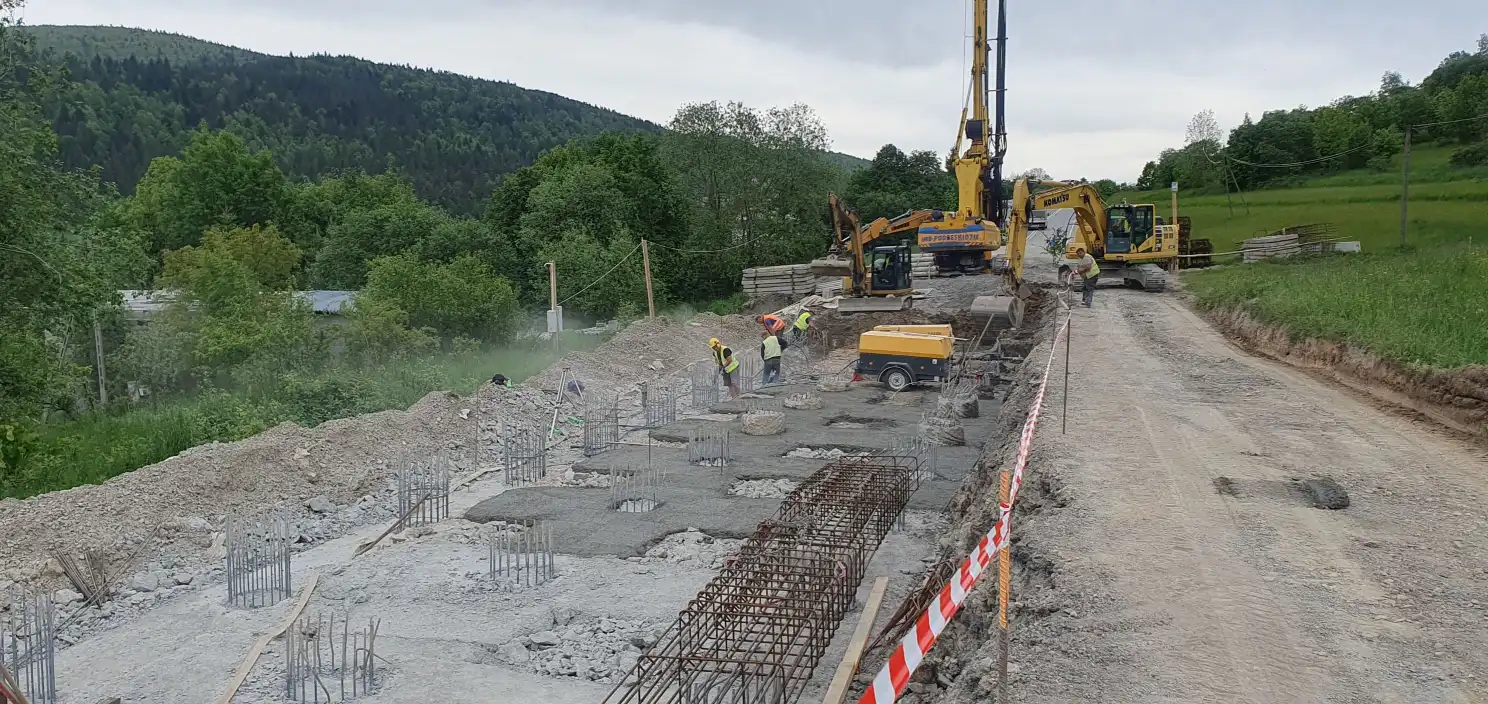

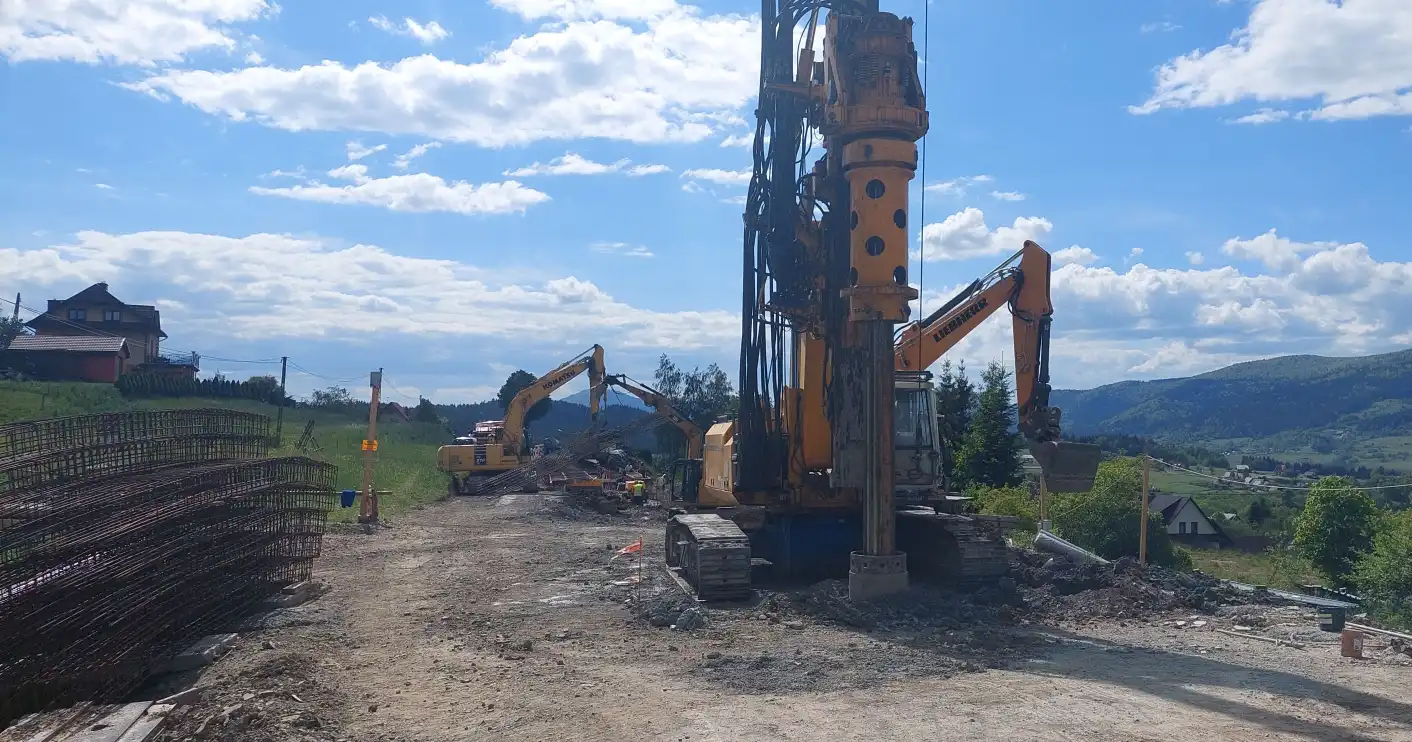

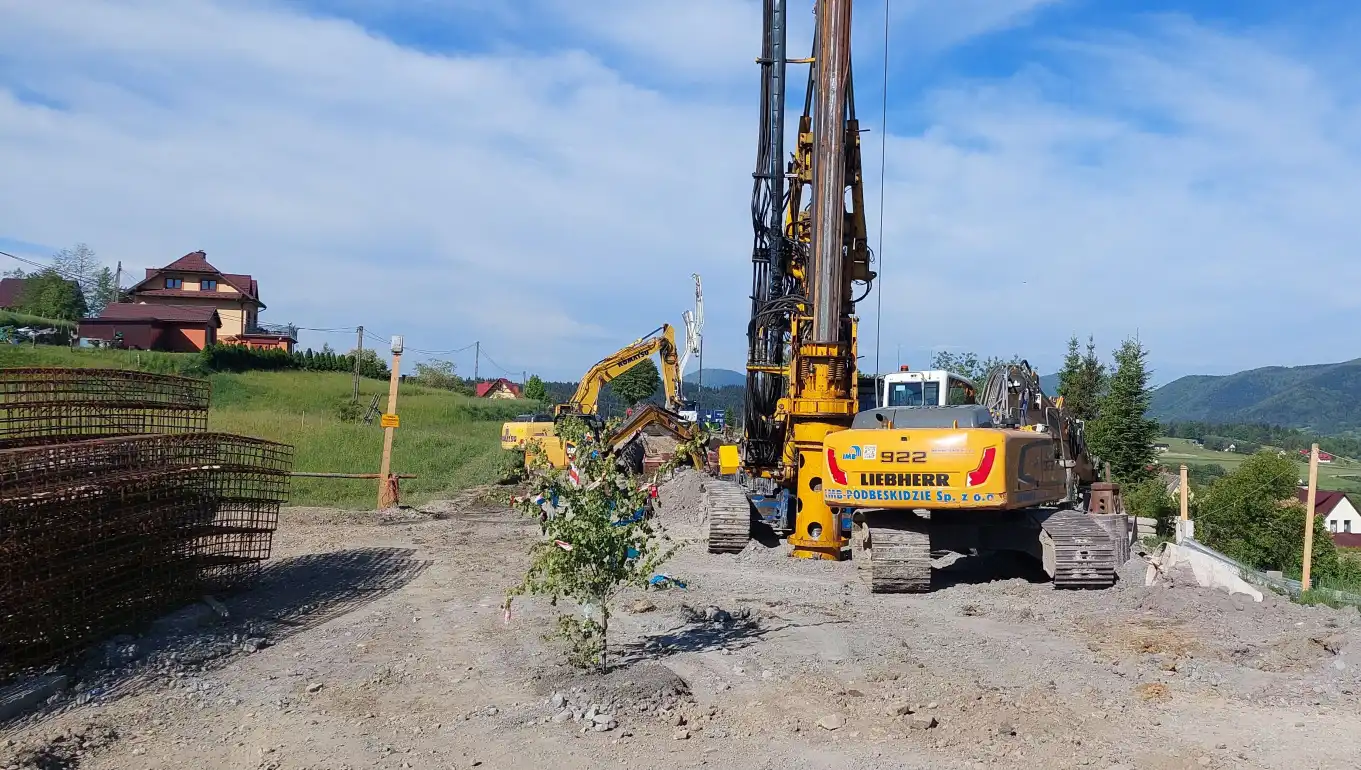

Przez ostatni miesiąc wywiercono i zabetonowano 96 zbrojonych pali, z których każdy ma długość 20 m. Na niespełna stumetrowym odcinku osuwiska powstała podziemna konstrukcja, której łączna długość to prawie 2 km. Pale są tak długie, gdyż musiały zostać zakotwiczone w stabilnym podłożu znajdującym się pod płaszczyzną poślizgu osuwiska.

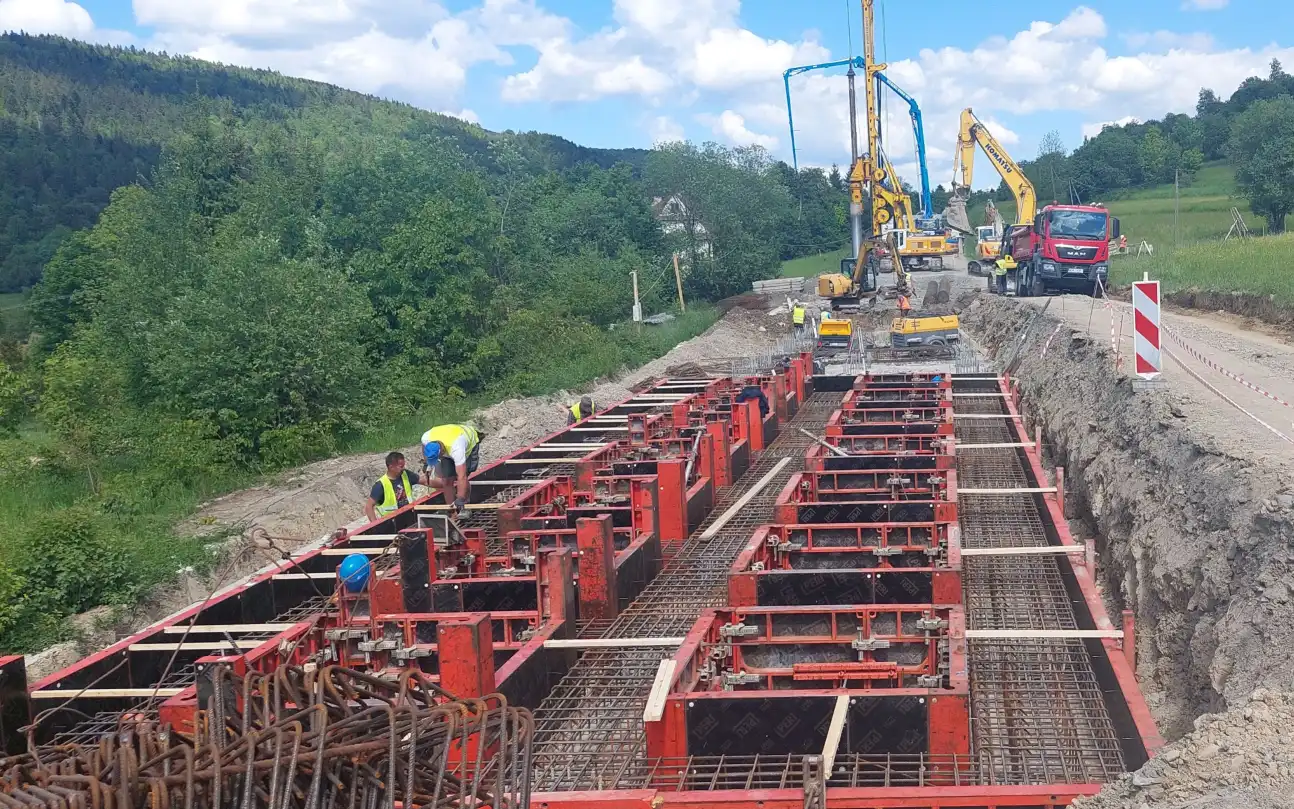

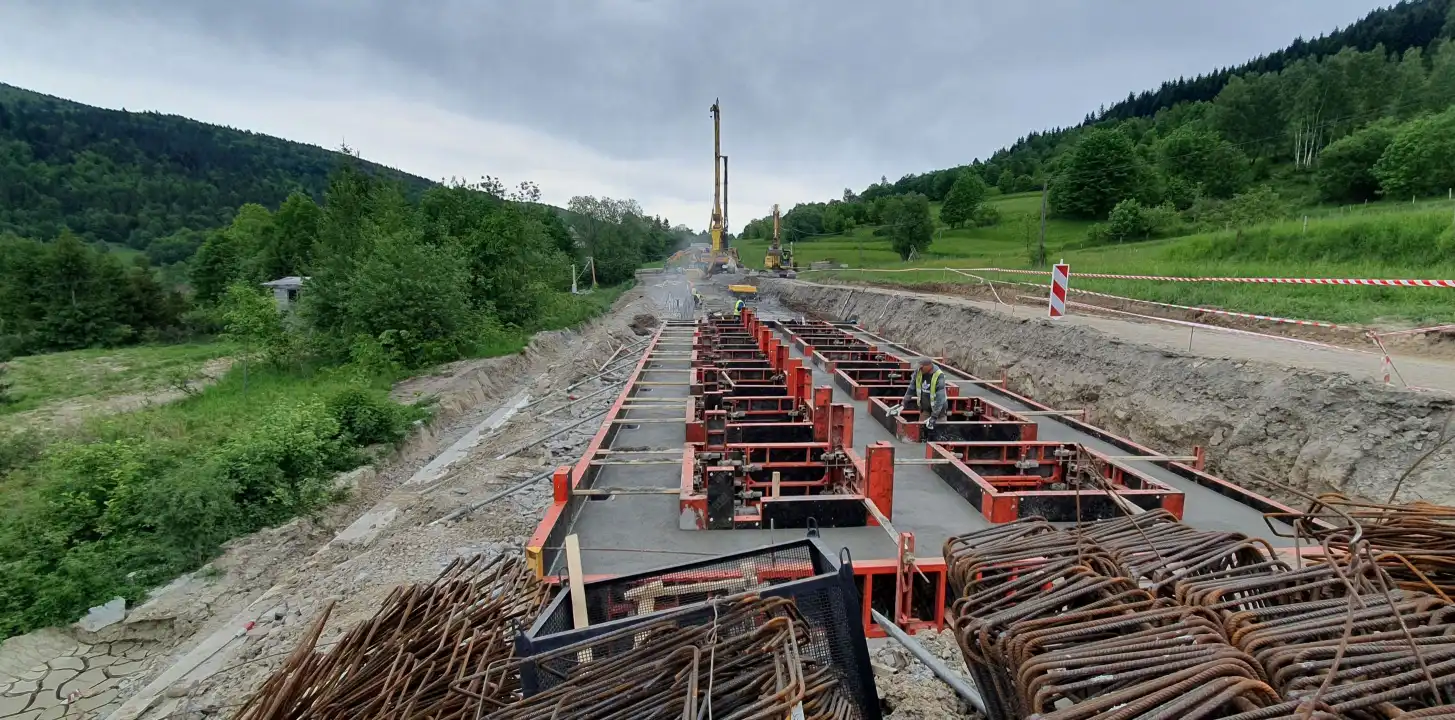

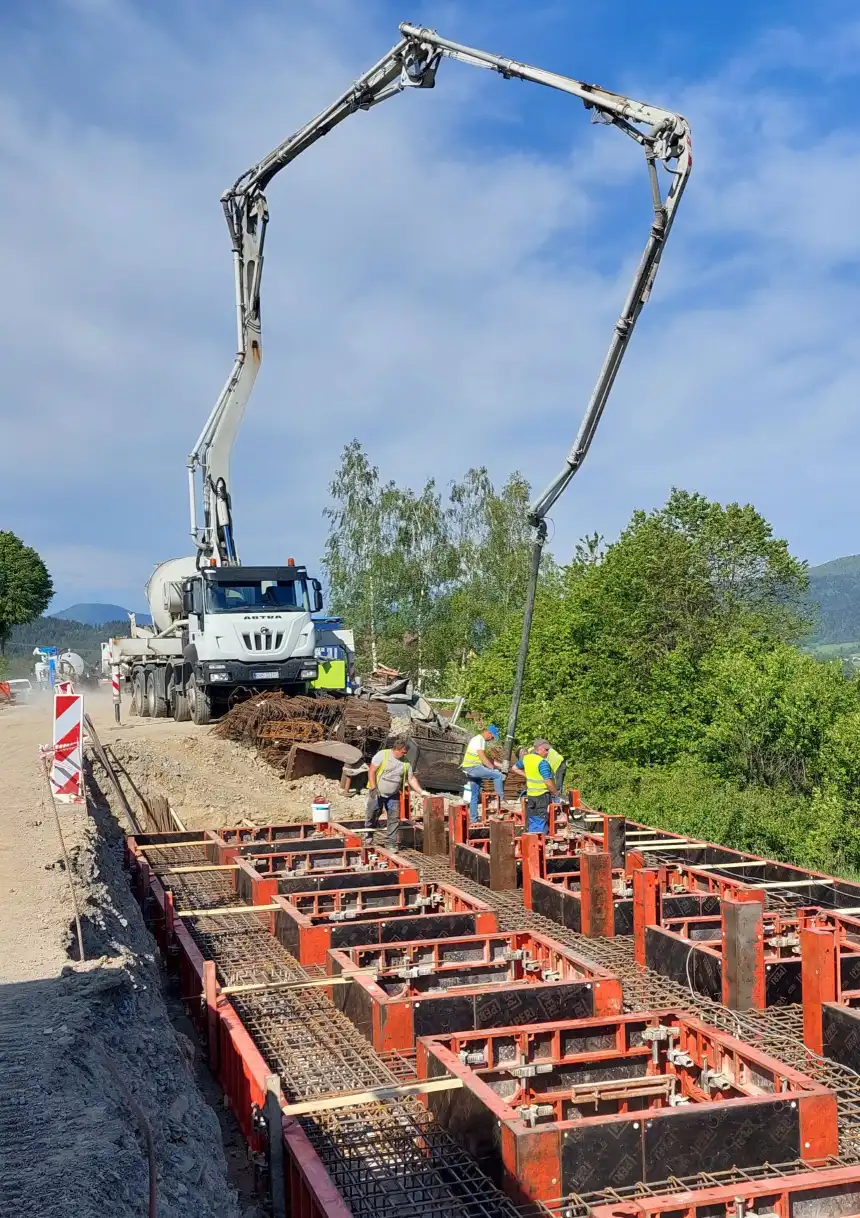

Na tych palach przez najbliższy miesiąc zbudowany zostanie żelbetowy ruszt – kratownicę, która połączy wszystkie pale. Do jej budowy zostanie zużyte ok. 260 metrów sześciennych betonu. 96 pali wiercono w trzech rzędach, w każdym po 32 pale. Dwa rzędy zostaną połączone belką grubości 0,5 m, belka łącząca trzeci rząd będzie miała 1 m. Długość każdej belki to 94 m, będą one ze sobą połączone poprzecznie.

2,5 miesiąca temu rozpoczęto prace na osuwisku. W pierwszym etapie zadaniem było wzmocnienie terenu, żeby mógł tam w ogóle wjechać ciężki sprzęt. Ściągnięto nawierzchnię jezdni i warstwę ziemi o łącznej grubości ok. 2 m. Wbito pionowo w grunt wzdłuż północnej krawędzi osuwiska 25 gwoździ o długości 16 m i średnicy 3,2 cm. Następnie połączono te gwoździe zbrojeniem (tzw. zbrojenie oczepu) i je zabetonowano. 

W tak powstałą ścianę, we wcześniej przygotowanych miejscach, wbito pod kątem 45 stopni kolejne 24 gwoździe o maksymalnej długości 22 m. Dzięki temu zbudowano konstrukcję, która stabilizuje teren osuwiska i pozwoliła nam bezpiecznie wykonać palowanie gruntu. 

 Gdy powstanie ruszt, będziemy można przystąpić do odbudowy na nim zniszczonej przez osuwisko drogi.

Dodatkowo skarpa zostanie na odcinku ok. 120 m zabezpieczona koszami gabionowymi. To metalowe, sześcienne kosze z siatki wypełnione kamieniami, które stabilizują teren. Powstanie też odwodnienie, które odprowadzi wody gruntowe do przepustu pod drogą. GDDKiA planuje udostępnić trasę na początku września.

Szczeliny i pęknięcia na jezdni drogi krajowej nr 28 w Kasinie Wielkiej pojawiły się 29 maja ub. roku. Początkowo miały od 10 do 20 cm szerokości i długość do 15 m, występowały na odcinku ok. 50 m. Zwężono jezdnię do jednego pasa i wprowadzono ruch wahadłowy po południowej stronie jezdni, tak, aby samochody nie jeździły bezpośrednio przy skarpie.  

Dzień później na terenie osuwiska kontrolę przeprowadzili przedstawiciele Wojewódzkiego Inspektora Nadzoru Budowlanego. Nakazali oni natychmiastowe zamknięcie drogi ze względu na zagrożenia dla bezpieczeństwa ruchu drogowego i ryzyko dalszego powiększania się osuwiska. Trasa została zamknięta 31 maja 2023 r., we współpracy z Policją wytyczono awaryjny objazd.

Czas pokazał, że decyzja pracowników Wojewódzkiego Inspektora Nadzoru Budowlanego była słuszna i uzasadniona. Osuwisko, po którym nie jeździły żadne samochody, było cały czas aktywne i pracowało. Szczeliny i pęknięcia pogłębiały się i objęły zasięgiem prawie 100 m jezdni.

W czerwcu przeprowadzono wstępną ekspertyzę geotechniczną. W lipcu zaczęto szczegółowe badania geotechniczne osuwiska. W ramach prac wykonano łącznie 14 odwiertów o łącznej długości 275 m. Najgłębsze odwierty miały 20 m. Prowadzono również inne badania:  

  • w formie tomografii elektrooporowej (ERT) - polega na zamontowaniu w gruncie elektrod i sprawdzeniu, jaki opór podłoże stawia prądowi elektrycznemu;  
  • metodą sejsmiczną (SRT-P) - polega na pomiarze i analizie, jak sztucznie wygenerowane fale sejsmiczne przenoszą się w gruncie;  
  • sondowanie statyczne (CPTU) - sprawdza, jaki opór stawia grunt. Im większy opór, tym lepsze parametry ma grunt.

W listopadzie powstał szczegółowy raport, opisujący zakres osuwiska. Sięga ono ok. 12 metrów poniżej jezdni. To na tej głębokości jest tzw. płaszczyzna poślizgu osuwiska. Jego długość to ok. 90 m. Materiały przekazano Wojewódzkiemu Inspektorowi Nadzoru Budowlanego, który m.in. na tej podstawie wydał końcem stycznia decyzję o nakazie naprawy drogi. Ta decyzja i dobre warunki atmosferyczne pozwoliły nam na rozpoczęcie prac na osuwisku jeszcze zimą.  
